ग्रिड ही सीमा है: 300 GW और उत्पादन कटौती
मुख्य लेखप्रारंभिक और मुख्यAugust 2026
चर्चा में क्यों

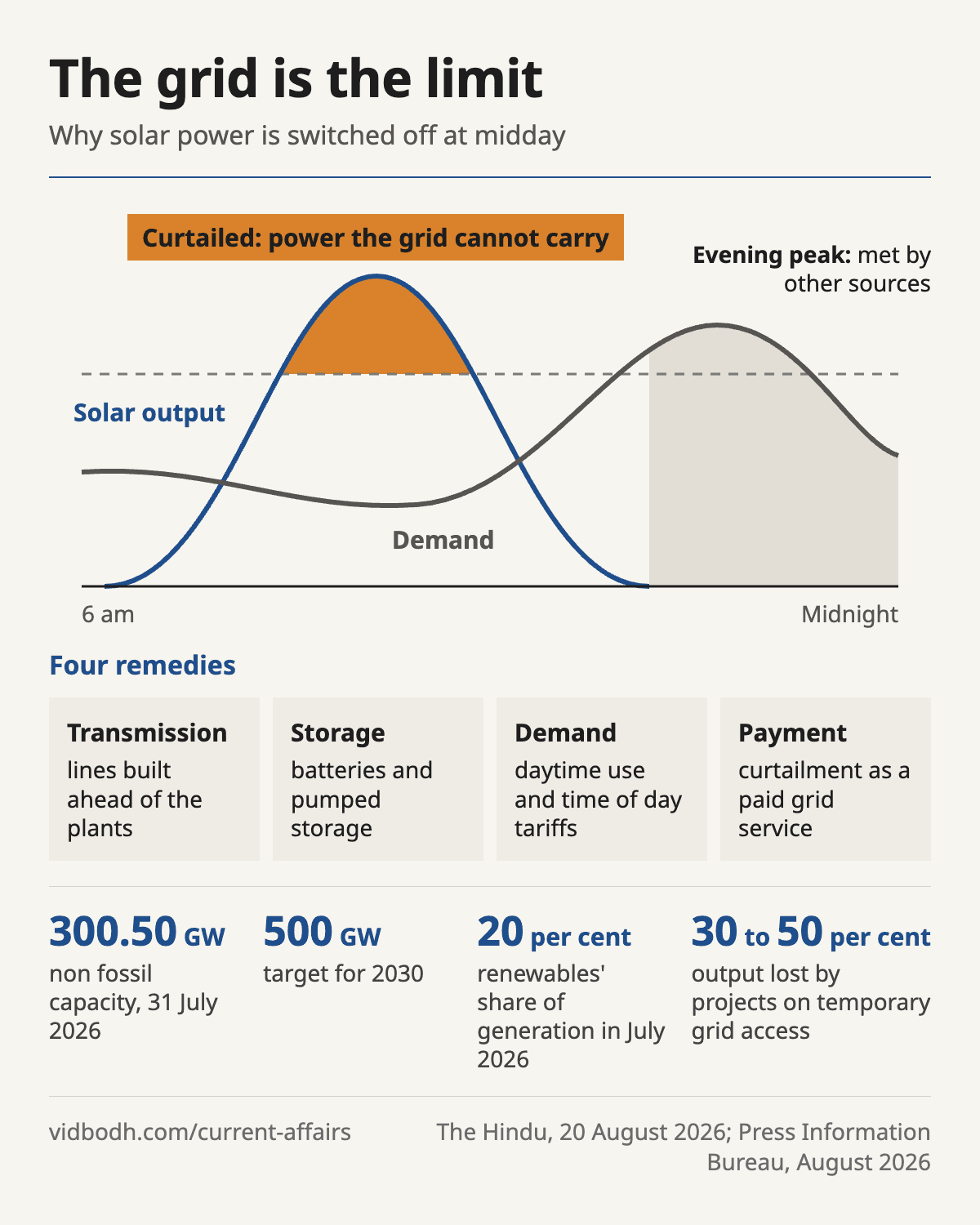

भारत की गैर जीवाश्म क्षमता 31 जुलाई 2026 को 300 GW पार कर गई, और जुलाई में नवीकरणीय स्रोतों ने उत्पादन का 20 प्रतिशत का रिकॉर्ड हिस्सा दिया। इन्हीं हफ़्तों में सौर संयंत्रों को उत्पादन बंद करने को कहा जा रहा था, क्योंकि ग्रिड उसे ढो नहीं सकता था।
- 300.50 GWगैर जीवाश्म क्षमता, स्थापित क्षमता का 54 प्रतिशत से अधिक
- 500 GW2030 तक गैर जीवाश्म क्षमता का लक्ष्य
- 20 प्रतिशतजुलाई 2026 में उत्पादन में नवीकरणीय स्रोतों का हिस्सा, एक रिकॉर्ड
- 30 से 50 प्रतिशतअस्थायी ग्रिड पहुँच वाली परियोजनाओं का नष्ट उत्पादन
पृष्ठभूमि
- स्थापित क्षमता वह है जो संयंत्र पूरे उत्पादन पर दे सकते हैं, जिसे गीगावाट में मापा जाता है; उत्पादन वह बिजली है जो वे वास्तव में देते हैं।
- सौर और पवन केवल तभी चलते हैं जब मौसम साथ दे, इसलिए उत्पादन में इनका हिस्सा क्षमता में इनके हिस्से से कहीं कम है।
- सौर उत्पादन दोपहर में चरम पर होता है, जबकि भारत की माँग सूर्यास्त के बाद चरम पर होती है।
- भारत ने 2030 के अपने लक्ष्य से पाँच वर्ष पहले 50 प्रतिशत गैर जीवाश्म क्षमता प्राप्त कर ली।
उत्पादन कटौती क्या है
- उत्पादन कटौती (curtailment) किसी संयंत्र के उत्पादन को उसकी क्षमता से जानबूझकर कम करना है, क्योंकि ग्रिड उस बिजली को समा या ढो नहीं सकता।
- उत्पादन कटौती
- किसी संयंत्र का उत्पादन जानबूझकर उससे कम रखना जितना वह पैदा कर सकता था, क्योंकि ग्रिड उस बिजली को ढो या खपा नहीं सकता।
- उत्पादक को प्रायः उस बिजली का मुआवज़ा नहीं मिलता जिसे वह देने को तैयार था।
- अस्थायी नेटवर्क पहुँच पर जुड़ी परियोजनाएँ सबसे अधिक खोती हैं, अपने उत्पादन का 30 से 50 प्रतिशत।
- नई नीलामियाँ धीमी पड़ी हैं, और आवंटित क्षमता के 40 से 45 GW का कोई हस्ताक्षरित विद्युत क्रय समझौता नहीं है।
- विद्युत क्रय समझौता
- दीर्घकालिक संविदा जिसके अंतर्गत कोई क्रेता, सामान्यतः वितरण कंपनी, किसी परियोजना की बिजली तय कीमत पर लेने को सहमत होता है।
सौर प्रधान ग्रिड चलाना कठिन क्यों है
- कोयला या जल टरबाइन एक भारी घूमता द्रव्यमान है, और वह जड़त्व अपने आप ग्रिड की आवृत्ति को स्थिर रखता है।
- सौर और पवन इन्वर्टर आधारित संसाधन हैं: वे पावर इलेक्ट्रॉनिक्स के माध्यम से ग्रिड तक पहुँचते हैं और ऐसा कोई जड़त्व नहीं देते।
- इसका परिणाम कम ग्रिड शक्ति है, जिसमें वोल्टेज और आवृत्ति कम स्थिर रहती हैं।
- इसके उत्तर ग्रिड फ़ॉर्मिंग इन्वर्टर और सिंक्रोनस कंडेंसर हैं।
उपाय
- पारेषण: संयंत्रों से पहले बनाई गई लाइनें, जैसे हरित ऊर्जा गलियारे के अंतर्गत।
- भंडारण: बैटरियाँ और पंप भंडारण दोपहर की बिजली को शाम तक ले जाते हैं।
- माँग: दिन के समय के अनुसार शुल्क, इलेक्ट्रिक वाहनों की दिन में चार्जिंग और औद्योगिक उपयोग को सौर घंटों में ले जाना।
- भुगतान: उत्पादन कटौती को एक ऐसी ग्रिड सेवा मानना जिसका मुआवज़ा मिले।
आगे की राह
- पारेषण और उत्पादन की योजना साथ बने, ताकि कोई संयंत्र अपनी लाइन से पहले तैयार न हो।
- नए सौर के साथ भंडारण अनिवार्य हो, जैसा तैरती सौर योजना पहले से करती है।
- मौजूदा ग्रिड का बेहतर उपयोग हो, क्योंकि अकेले नई लाइनें नई क्षमता के साथ गति नहीं रख सकतीं।
प्रारंभिक परीक्षा के तथ्य
- गैर जीवाश्म क्षमता में सौर, पवन, जल, जैव ऊर्जा और परमाणु शामिल हैं।
- भारत का लक्ष्य 2030 तक 500 GW गैर जीवाश्म क्षमता है।
- गैर जीवाश्म क्षमता का सबसे बड़ा भाग सौर है।
- जड़त्व घूमते टरबाइनों से आता है, सौर पैनलों से नहीं।
